中缅线K180+765m处缺陷焊口换管修复工程氮气置换圆满完成!
发布日期:2023-04-27 查看次数:1132次

        413日我公司接到国家管网西南管道德宏输油气分公司:418日开展中缅线K180+765m处缺陷焊口换管修复工程,项目位于云南省保山市龙陵县境内,主要施工任务为:在中缅线K180+765m处裂纹缺陷焊口换管修复工程中,根据动火方案要求,对涉及到的7#天然气阀室与8#天然气阀室间31.12Km管道开展氮气置换作业,根据需求量提供一次、二次氮气置换所需氮气资源、罐车、槽车、配套设备等技术服务,并要求416日机具人员到场做好准备。

       我公司接到通知后立即响应,组织人员设备前往7#阀室,41619:00,按照业主要求泵车、液氮槽车、施工人员全部到达现场准备就绪!

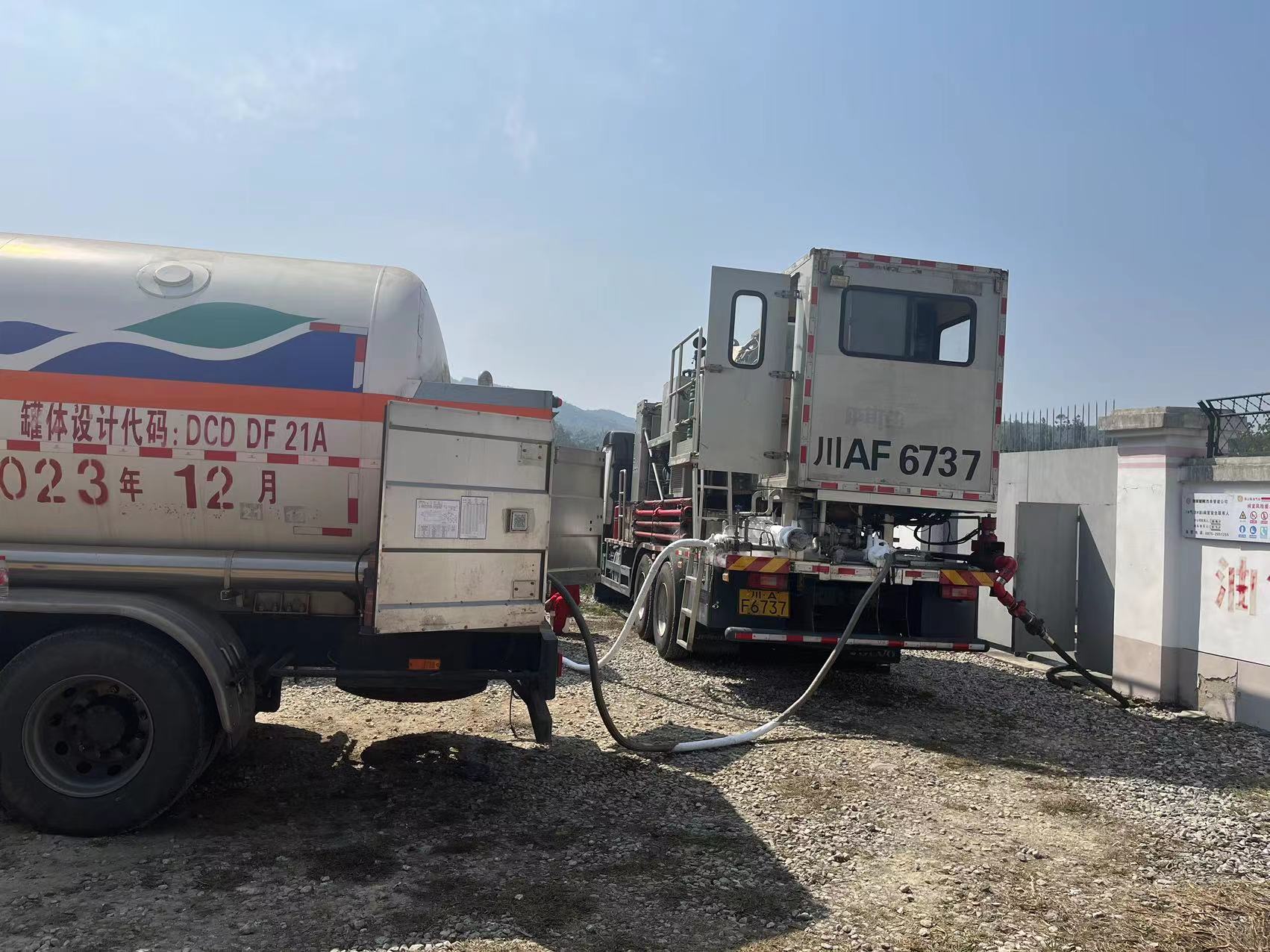

1| 施工作业现场图

        我公司高度重视本次项目,为保障施工安全和质量,提前安排公司技术人员进行现场实地勘察,并根据业主动火方案及现场实际情况编写本次施工方案,并报业主单位审批。公司安全总监张总、公司领导蔡总一行亲自前往施工一线进行指导和指挥!

       4182113分第一次氮气置换正式开始,本次置换管道为D1016-31,12km4190:15分接到业主指令,第一次氮气置换天然气完成!

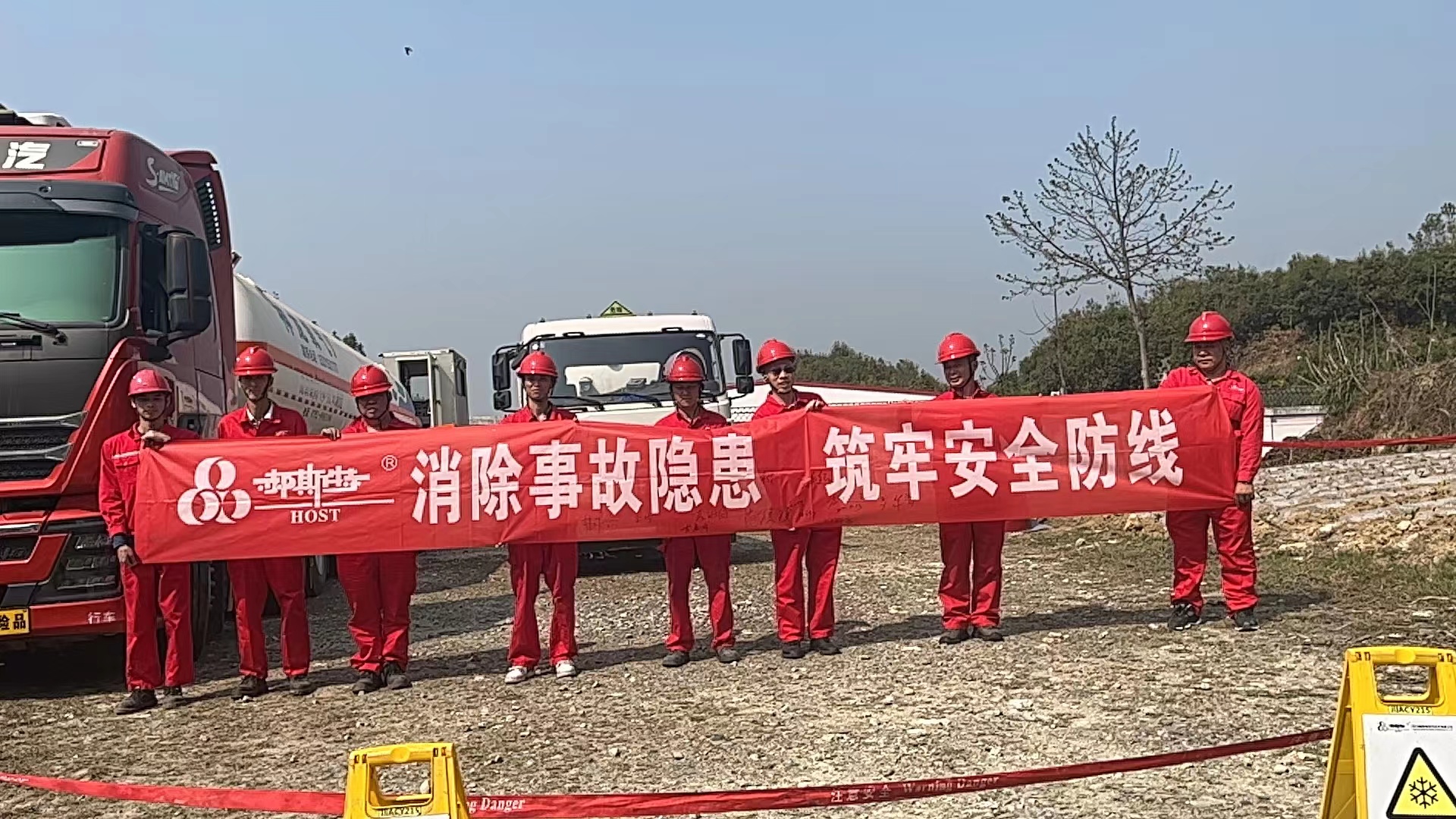

2| 施工作业现场图

       42109:05分第二次氮气置换开始,11:36分接到业主指令,第二次氮气置换天然气完成!

       42112:00接业主指令人员设备撤离现场。

       本次项目全体施工人员上下一心,为保证施工顺利进行,认真做好每一项工作,精益求精,安全顺利完成施工任务,得到业主一致好评!


图文 | 赵飞

编辑 | 赵飞

审核 | 李瑶

四川郝斯特油气技术有限公司综合管理部编辑发布
