提速169%!郝斯特不辱使命
发布日期:2023-03-29 查看次数:1241次

       中贵天然气管道经过焊口排查,发现存在焊口裂纹等危害性缺陷。为消除缺陷焊口对管道安全生产带来的巨大风险,西南管道公司组织对中贵天然气管道缺陷焊口进行割口换管处置。氮气置换为停产动火和投产运行提供一个安全可靠的管道内部环境,是其中不可或缺的一环。郝斯特公司凭借多年丰富的经验和突出的综合实力,得到业主信任并委以这一重任。

       得到业主委托后,郝斯特公司立即组织经验丰富的工程师和驾驶员前往现场实地踏勘。因场地狭窄,设备车辆运行线路及停放位置都应提前规划,经仔细勘察后,确定35号阀室是唯一可行的注氮点,中贵线上另一动火项目同时选择了35号阀室作为注氮点,两项目同时作业势必会产生很多的不可控风险,增加施工难度。为克服这一困难,郝斯特公司两次前往现场会同属地管理方和相关作业方共商方案,最终确定了一个具有操作性和可行性的方案。此次作业充分利用了受限的场地合理组织施工,同时这也是35号阀室迄今遇到最大规模的施工作业。

       2023年3月13日接到业主具体施工任务,要求于2023年3月20日开始注氮施工。郝斯特公司立即选派骨干人员和最优设备,组织充足的液氮提前一天到达作业现场。现场负责人在参加业主现场会得到具体指示后,将会议内容和工作任务落实到具体的施工作业人员上面,确保注氮作业得以安全顺利的进行。

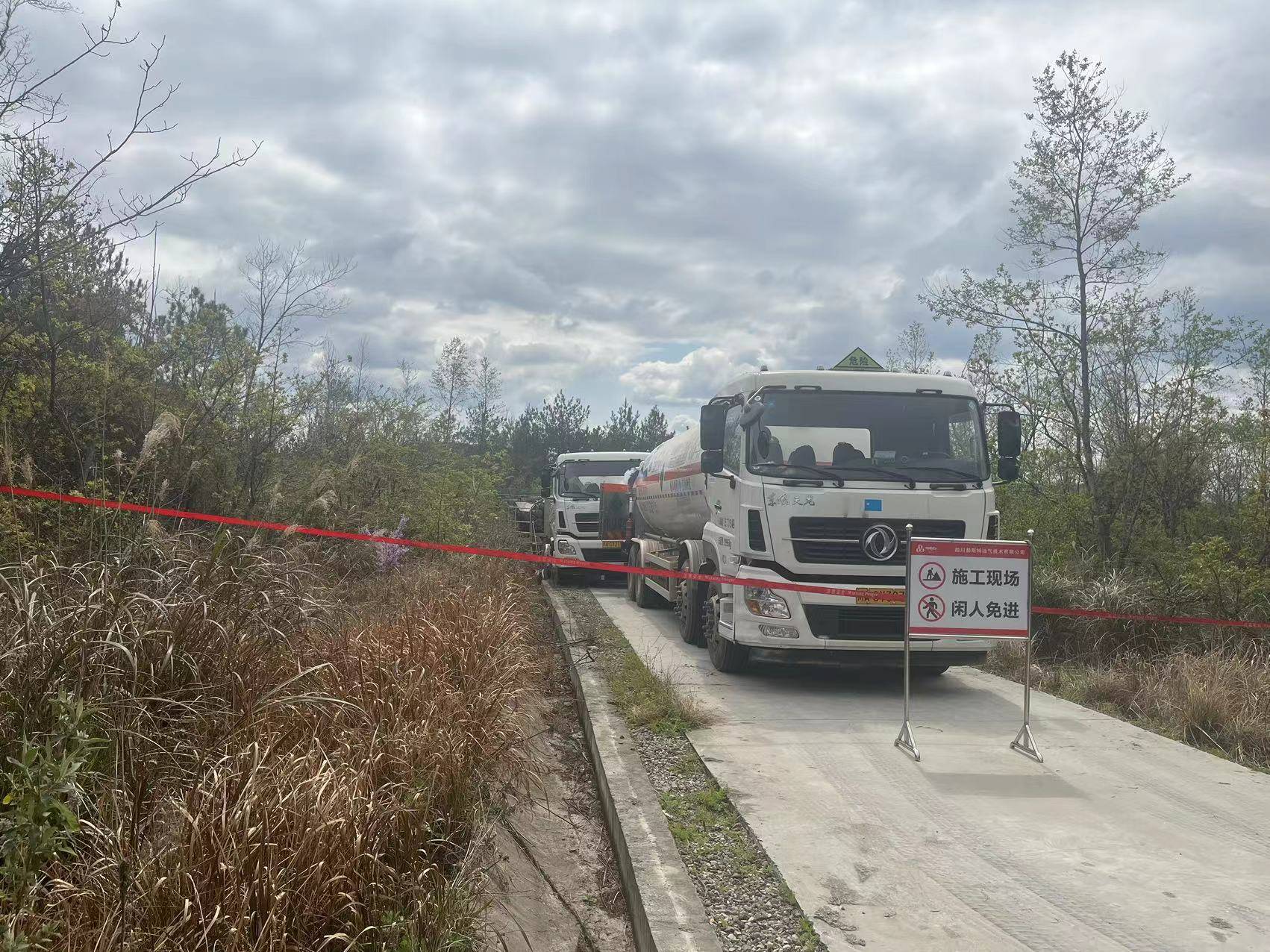

1| 施工作业现场图

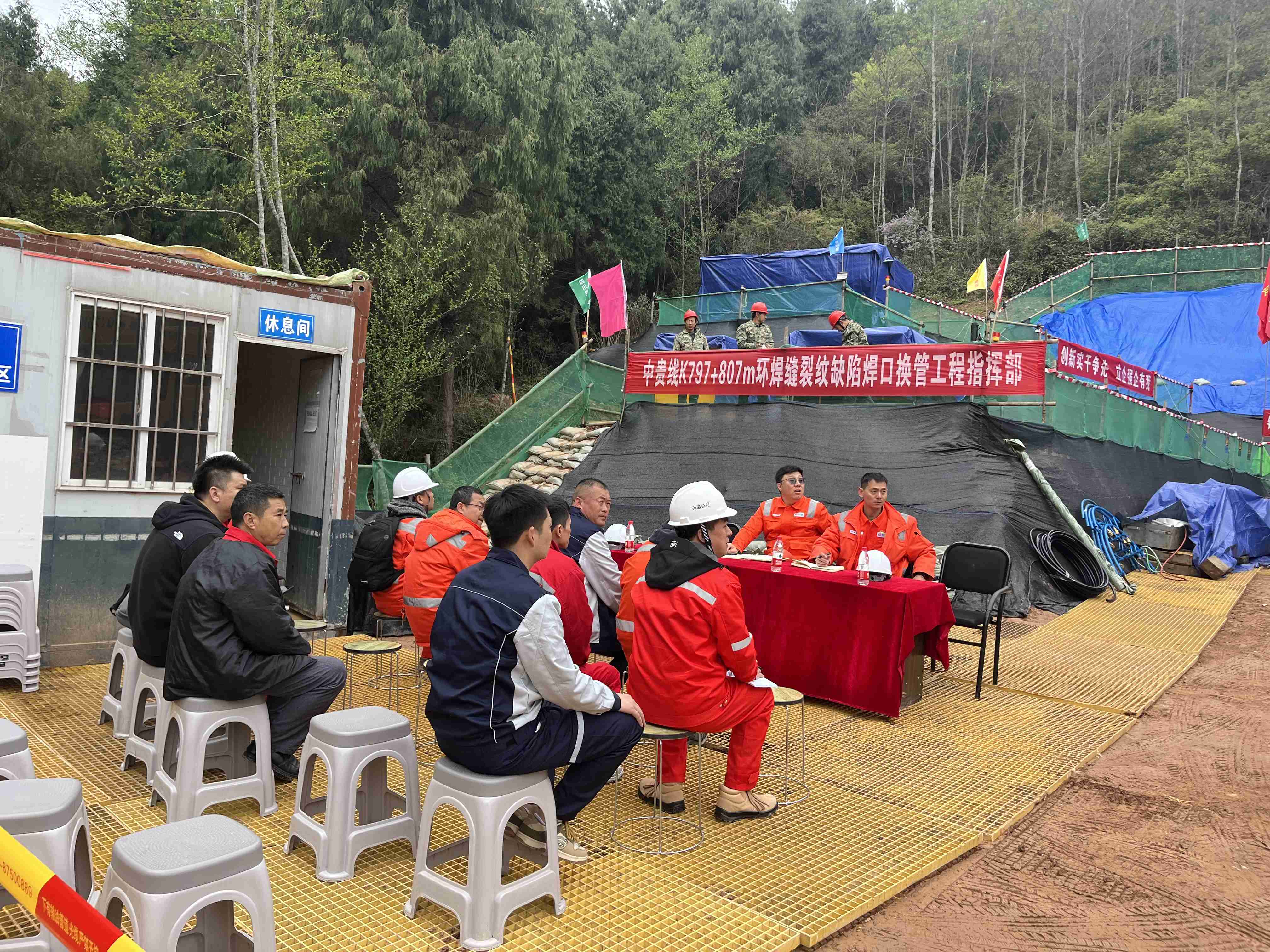

2| 施工作业现场图

       最终郝斯特公司于3月201104-1324,用时2.3小时(原计划3.8小时)完成了第一次氮气置换,3月221316-1451,用时1.6小时(原计划2.8小时)完成了第二次氮气置换,节省了近3个小时,为提前投产运行赢得了宝贵的时间,获得了业主和属地管理方一致好评。


3| 施工作业现场图

4| 施工作业现场图

       3月2214时51分,现场指挥部传来指令,34号阀室含氧量检测为0.3%,复测含氧量合格,停止注氮,关闭注氮流程。

       至此,郝斯特公司承揽的中贵线K797+807m环焊缝裂纹缺陷焊口换管工程注氮技术服务施工圆满完成。郝斯特公司在业主的支持下精心组织周密部署,全员通力协作克服了时间紧任务重及场地受限多重困难,保质保量完成了动火前后两次注氮作业,并且整个作业时间相比原计划提速了169%,为推进整个项目提前竣工提供了强大的动力。


图文 | 何宝

编辑 | 李瑶

审核 | 赵飞

四川郝斯特油气技术有限公司综合管理部编辑发布


关于我们
业务介绍
Hotline

028-85634682
